東京ライン藤井隧道推進工事
工事報告書
2024年02月28日
担当者名:中嶋 公一郎
工事概要
発注者
株式会社 INPEX
工事名
東京ライン藤井隧道推進工事
工 期
2023/7/25~2023/12/20
施工場所
群馬県甘楽郡下仁田南野牧地内
施工協力
(株)中井保組
設計コンサルタント
担当者
株式会社 植木組
施工内容
管 径
φ1000mm
管 種
JA50N 標準管(110本)JA70N標準管(4本)JA50N中押管(1本)
工 法

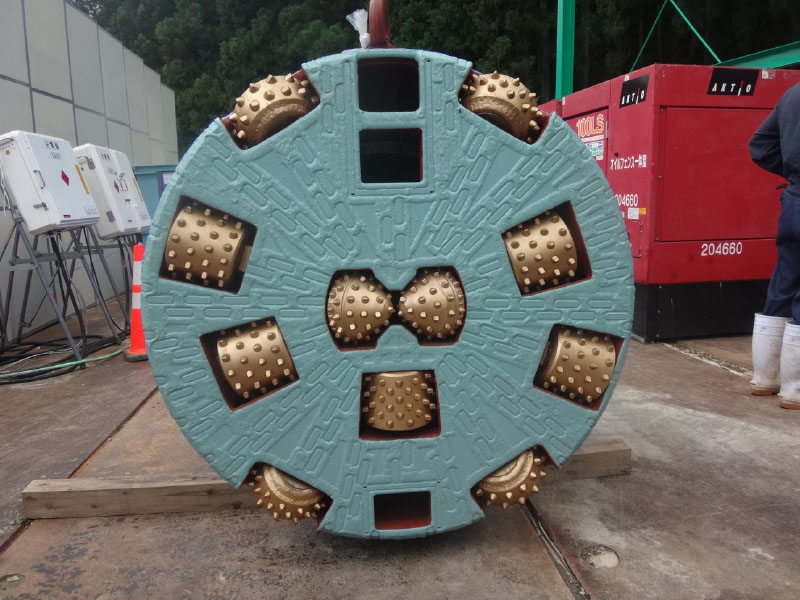

CMT工法 複合掘進機 ビット交換5回
延長・曲線
延長

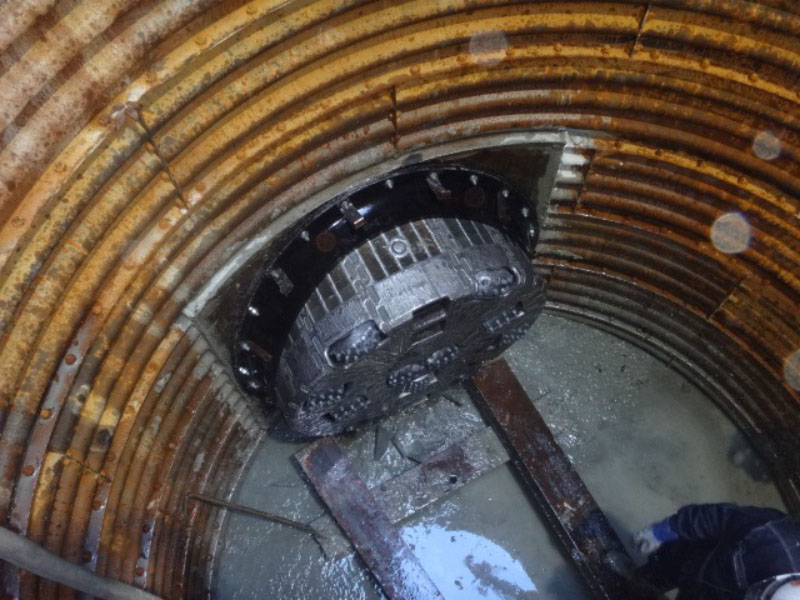

推進延長 L=277m
曲線
直線
勾配
LEVEL
主たる土質
安山岩(最大強度184MN/㎡)
備考欄
コメント
・ガスパイプライン移設工事に伴う一部、山岳横断を推進工法にて施工するものである。
・推進施工地盤は安山岩が主体で、最大土被り56.23m~6.7mまでの高低差のある山岳横断での施工であった、推進延長277mでビット交換を5回予定していた。
・掘進機にはセミシールド胴、岩粉処理胴を装備し、昼夜間施工した。
・推進前半は岩盤も硬質で日進量も伸びなかったが徐々に日進量も上がり大きなトラブルも無く、予定してた工程より早く到達する事ができた。
