HOME   CMT工法   現場報告一覧   寝屋川流域下水道 枚岡河内南幹線(二)(第5-1工区)下水管渠築造工事

工事報告書

2023年06月28日
担当者名:森本 正敬

工事概要

発注者
大阪府 東部流域下水道事務所
工事名
寝屋川流域下水道 枚岡河内南幹線(二)(第5-1工区)下水管渠築造工事
工 期
2022/9/1~2023/8/31
施工場所
八尾市楽音寺二丁目地内から東大阪市六万寺二丁目地内まで
施工協力
(有)ジョーシンプロデュース

施工内容

管 径
φ1000 mm
管 種
JA51・JA71(可とう管・中押管・半管含む)
工 法
CMT工法 (切削型ヘッド・長距離、障害物対応)
延長・曲線
延長
推進延長 L=1028.160m
曲線
R=700×3箇所・R=100×1箇所
勾配
上り1.2‰
主たる土質
礫・砂・シルト・粘土

備考欄

コメント
☆現場条件
・昼夜間施工(既設防音ハウス:4.8t天井クレーン)  坑内揚重設備:2.8t天井クレーン
・通過立坑3箇所(φ2000) … 夜間施工
・障害物(鋼矢板)撤去4箇所 ⇒ 5箇所(追加増1箇所)
・メタンガス検出により、換気設備(非防爆) 及び ガス検知設備あり
・ビット交換3回 ・中押3段(技術提案により1段追加) ・4週8休施工
☆施工状況
・初期発進から順調に推進施工を行い、L=628mでの3箇所目通過立坑も問題なく通過する。

・L=861mで1箇所目障害物(鋼矢板)撤去を行う。

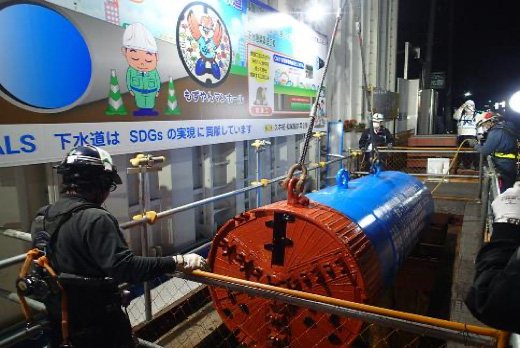

・到達間際のL=1023mで5箇所目障害物撤去を完工し、無事に高精度で到達に至る。
・適正な面板加圧と滑材注入管理により、低推力を維持し、懸念していた長距離推進での長期にわたる停止期間後の縁切りもスムーズに施工でき、無事故で完工した。
