R3企工 吉野川北岸工業用水道 今切第一配水支管布設替工事
工事報告書
2022年01月13日
担当者名:森 大地
工事概要
発注者
徳島県企業局 → 徳建産業(有) → 大徳建設(株)
工事名
R3企工 吉野川北岸工業用水道 今切第一配水支管布設替工事
工 期
R3.9.13 ~ R4.1.31
施工場所
徳島県板野郡北島町中村
施工協力
(有)ジョーシンプロデュース
施工内容
管 径
φ1000 mm
管 種
JA50N1種
工 法
CMT工法
延長・曲線
1
推進延長L=349.68m
2
LEVEL
3
200R CL=39.576m
主たる土質
砂 シルト・砂(流木混り)
備考欄
コメント
・管径1000mmでの工業用水管推進工事です。
・地山は、当初40%のシルト分が含まれていると想定されていましたが、
推進延長L=320m付近まではシルト分が一切無い小砂でした。

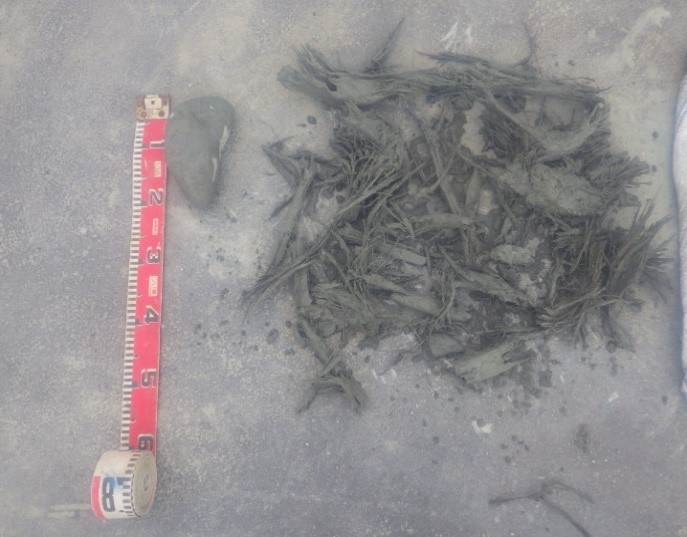

・推進延長L=300m付近では、流木に遭遇し掘進機開口部が閉塞したため、
圧気工法併用による障害物撤去作業を行いました。その後も、流木に何度か遭遇しました
が、推進に影響はなく、無事到達に至ることができました。
・元請様、協力業者様、工事関係者皆様の協力の元、無事故・無災害で完工することができました。

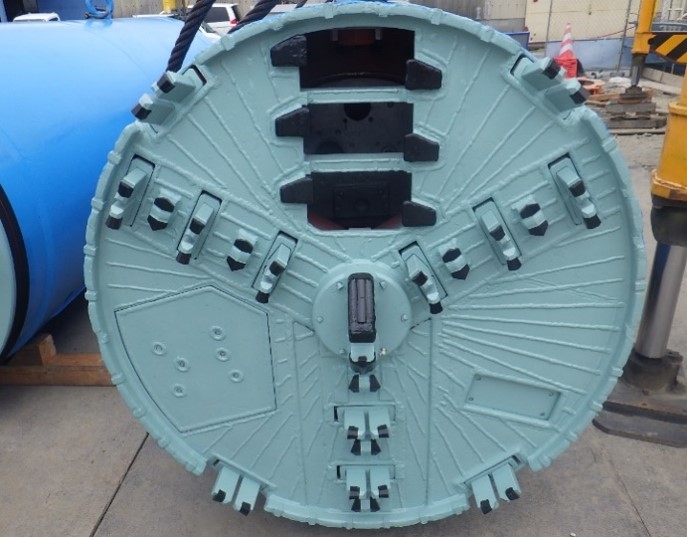

現場写真
