HOME   CMT工法   現場報告一覧   令和2年度 第47号 公共下水道長野地区管渠整備工事その7

工事報告書

2021年05月29日
担当者名:川人 栄志

工事概要

発注者
甲賀市 上下水道部 下水道課 → 西村建設 (株) → (株) 三東工業社
工事名
令和2年度 第47号 公共下水道長野地区管渠整備工事その7
工 期
令和2年11月6日~令和3年6月30日
施工場所
滋賀県 甲賀市 信楽町 長野 478-1
施工協力
(有)ジョーシンプロデュース

施工内容

管 径
内径 800 mm
管 種
ヒューム管 JA-50N 1種 ・ JA-50N 2種 ・ 中押管 2組
工 法

CMT工法 複合掘進機
延長・曲線
延長
推進延長 338.126 m
曲線
50R * 2ヶ所、200R * 3ヶ所
勾配
5.4 ‰上り勾配
主たる土質

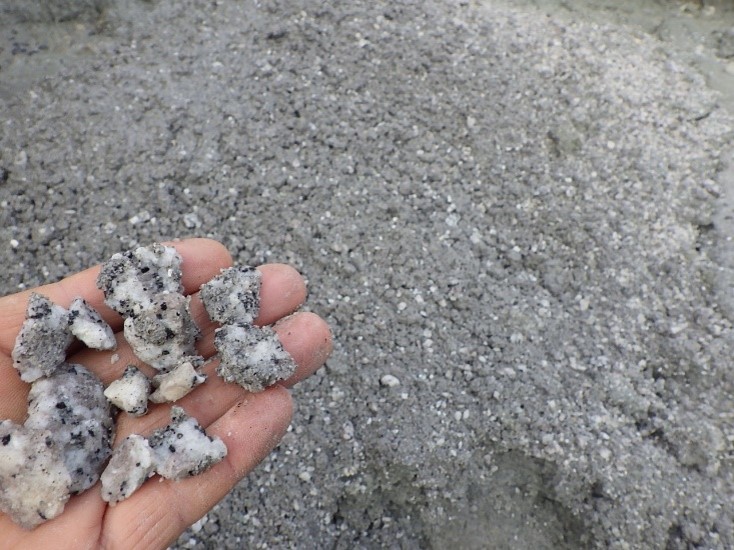

礫混じり砂、風化岩、花崗岩、礫混じり粘土

備考欄

コメント
当現場は半岩半土区間があり事前に調査ボーリング、先行注入を実施し施工に臨んだ。
花崗岩区間では緩み土圧抑制材を継続的に注入し推力の上昇を低減した。
また、循環泥水の比重低下を遠心分離機で岩粉処理しテールボイドの岩粉の堆積を抑えた。
また、50Rの急曲線も中折タイプの掘進機で対応する。推進管は半管を使用する。
