工事報告書

2021年10月18日
担当者名:森本 正敬

工事概要

発注者
高山市上下水道課
工事名
基幹管路(宮送水管)耐震化整備工事
工 期
2021/5/10~2022/3/11
施工場所
岐阜県高山市石浦町1丁目地内
施工協力
(株)太陽テック
設計コンサルタント

担当者

(株)東洋設計

施工内容

管 径
φ800 mm
管 種
JA71・JA51 (さや管)
工 法
CMT工法 (ローラー型ヘッド・岩盤対応)
延長・曲線
延長
推進延長 L=240.261m
曲線
R=∞
勾配
LEVEL
主たる土質
シルト混じり砂礫~溶結凝灰岩~シルト混じり砂礫
溶結凝灰岩 115MN/㎡

備考欄

コメント
・上水道の山岳隧道の老朽化により新設の水道管のさや管として半岩半土(入口・出口)を含む山岳横断(最大土被り67m)岩盤推進工事の施工です。

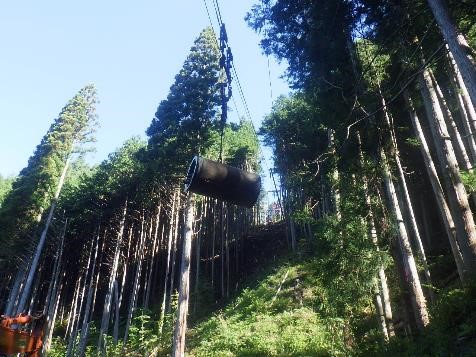

・現場の特殊条件として、到達立坑への進入路が車両通行不可であり、車両の通行が可能な山頂から索道を設置して山裾の到達ヤードまで資機材の運搬を行う計画でした。掘進機の回収は立坑外へはカニクレーン使用・到達ヤードから索道で山頂まで・山頂からユニックで発進ヤードまで小運搬の施工を行いました。
・施工状況としては、半岩半土区間での精度維持、掘削土の取込制御等も問題なく施工できました。溶結凝灰岩区間の施工も順調に推移し、圧気併用でのビット交換も問題なく行えました。到達まで低推力を維持し、高精度で無事に到達しました。
・追加工事で本管挿入も施工し、無事故で工事を完工しました。

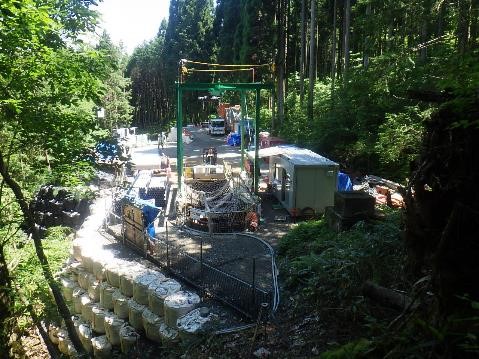

現場写真
