会社概要
Company
会社情報
所在地・組織
沿 革
CSR活動
CSR Activity
主要作品
Major works
土木事業
建築事業
防災センター
Disaster center
CMT工法
CMT Method
採用情報
Recruit
会社概要
会社情報
所在地・組織
沿 革
主要作品
土木事業
建築事業
CSR活動
CMT工法
防災センター
採用情報
Contact
/
お問い合わせ
CMT Method
/
CMT工法
CMT工法
/
現場報告
HOME
CMT工法
現場報告一覧
八王子都市計画事業 川口土地区画整理事業基盤整備工事
工事報告書
2023年11月22日
担当者名:木下 善雄
工事概要
発注者
川口土地区画整理組合
工事名
八王子都市計画事業 川口土地区画整理事業基盤整備工事
工 期
2023年8月1日~2023年12月28日
施工場所
東京都八王子市西寺方町、美山町 他
施工協力
(株)太陽テック
設計コンサルタント
担当者
国際開発コンサルタンツ
施工内容
管 径
内径 800mm
管 種
ヒューム管 1種 50N・70N(JA)
延長・曲線
延長
推進延長 229.241m
曲線
R270(CL=122.024m)
R150(CL=43.487m)
勾配
上り 6‰
主たる土質
風化泥質千枚岩、風化砂質千枚岩、崖錐
備考欄
コメント
・本工事は大規模造成工事の盛土造成工事により発生する窪地地形の雨水処理のため、排水管をφ800mm推進工事より実施するものである。
・この造成工事の中では他工法も含め2スパン目の推進工事であり、CMT工法では、珍しい千枚岩及び崖錐の地山であった。また、線形もカーブが主体であり、施工工程の遅延が懸念された。
初期掘進時から土質変化が激しく対応に苦労したが、延長の中間地点より日進量が伸び始め気が付けば到達であり、当初予定工程より1ヵ月程度、短縮できた。
到達も推進途中も安定した推進精度が保て、無事故で完工できた。

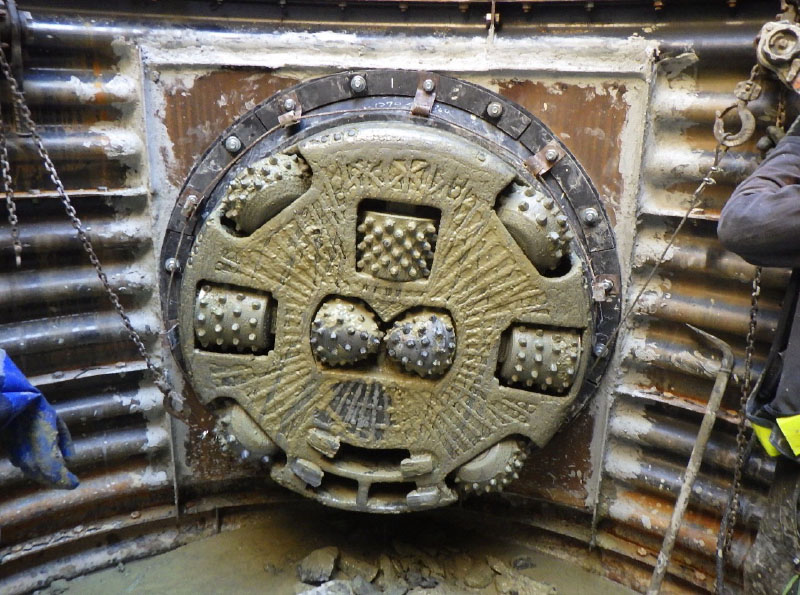

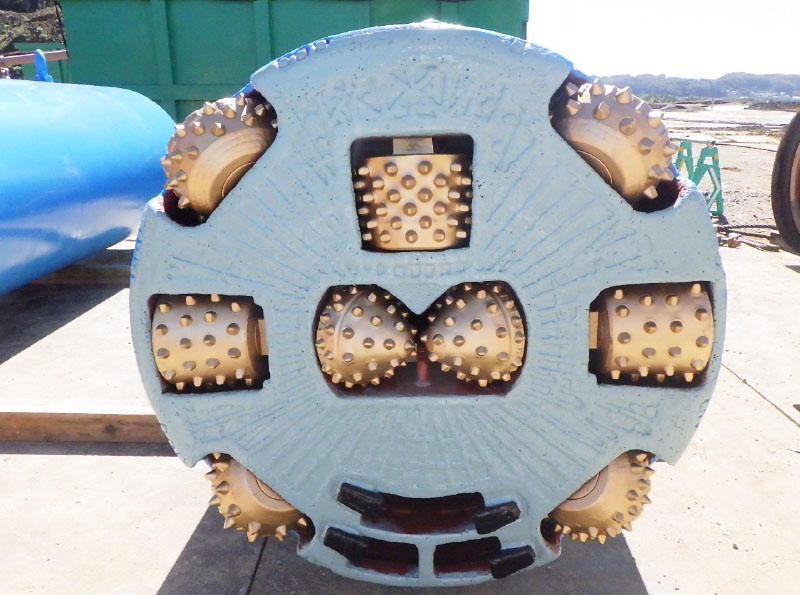

現場写真
前の現場報告
現場報告一覧
次の現場報告
現場報告一覧
